由於(yu) 流動性優(you) 異,精找平效果好,具備耐磨、抗衝(chong) 擊、環保、A級防火、裝飾性好等多重優(you) 點,無機自流平砂漿被廣泛應用於(yu) 博物館、文化藝術場館、辦公區、賣場以及要求達A級別防火的停車庫等公共區域。更因其施工快、硬化快的特性,適宜應用於(yu) 舊地麵的快速翻新改造。

無機自流平砂漿施工的理想環境溫度在10℃-25℃,並要求空氣濕度<60%,施工地麵基層含水率<5-6%。經過基層處理-基層缺陷修補-底塗施工-無機自流平砂漿施工-聚氨酯罩麵施工五步即可輕鬆完成。

STEP1 基層處理

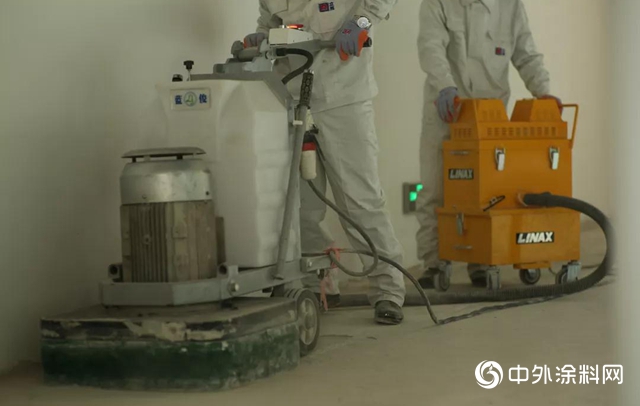

小麵積室內(nei) 空間地麵的基層處理,可以使用無塵打磨機打磨地麵,清除地麵浮漿及汙漬,打磨後的基層地麵應以潔淨、堅固為(wei) 標準。

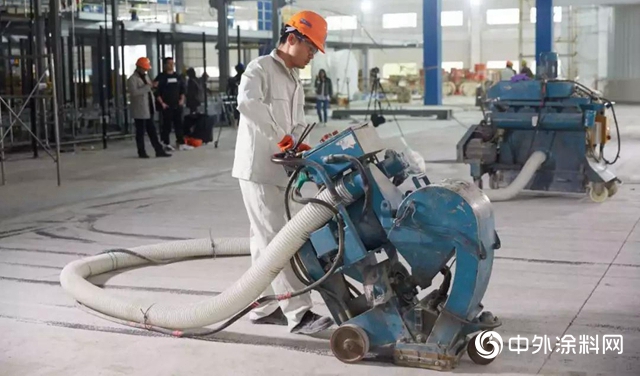

大型停車場或工業(ye) 廠房的地麵需用無塵拋丸機除去混凝土表麵的水泥浮漿、舊塗層、蠟漬等汙染物及雜質,直到獲得適合的粗糙度、堅固、幹淨、幹燥的混凝土表麵或完好的兼容基麵。

STEP2 基層缺陷修補

用小錘敲擊地麵檢測是否空鼓,空鼓處切割去除,重新澆注水泥砂漿或用無溶劑環氧樹脂注漿填補。如表麵出現裂縫,可用切割機沿裂縫切成V字形,用環氧砂漿填補。

STEP3 底塗施工

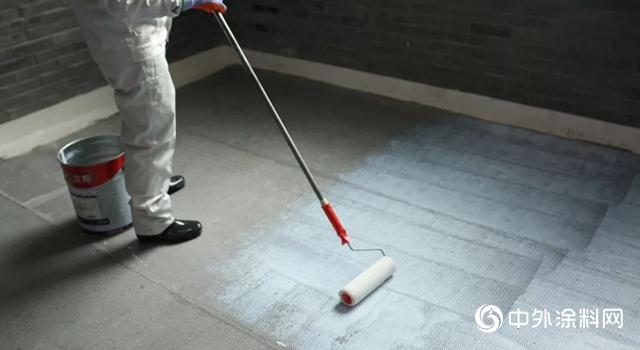

塗刷底塗,按規定的比例將材料攪拌均勻後,塗刷在打磨好的基底上,通過材料滲透加固基麵,並封閉混凝土地麵的毛細孔。視基麵疏鬆程度可做拋砂處理。底塗被基麵完全吸收,表麵不成膜時,需增加一道底塗直至表麵成膜。

鋪設玻纖布並做拋砂處理

經過24小時完全固化後,將界麵劑均勻塗布在處理好的地麵上,防止基層封閉不良出現的針孔和氣泡現象,並獲得足夠的附著力。

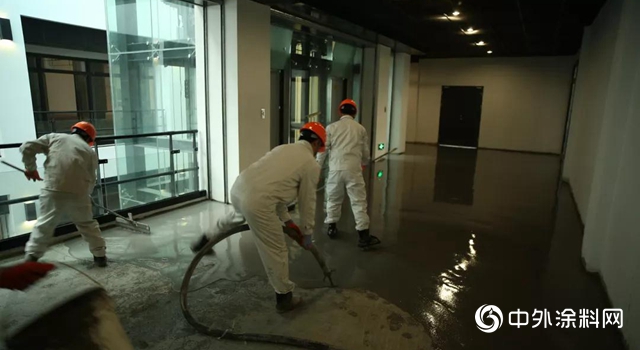

STEP4 無機自流平砂漿施工

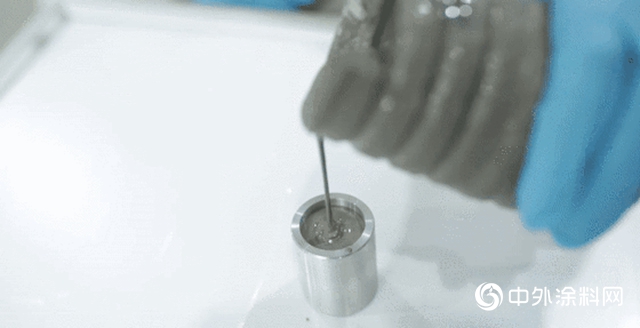

將無機自流平砂漿材料加入雙混泵中,經自動化加水攪拌成配比適當的漿體(ti) ,並經泵管輸送至施工區域,並均勻流鋪於(yu) 地麵。攪拌配料完成後,需測試砂漿的流動度是否達到20Min≧130mm。

流鋪於(yu) 地麵的自流平水泥砂漿須使用齒形镘刀輔助攤平,並用消泡滾筒消除氣泡,消泡滾筒的針長建議為(wei) 自流平砂漿攤鋪厚度的3倍以上。
STEP5 聚氨酯罩麵施工
攤鋪好的無機自流平砂漿地麵經養(yang) 護72小時之後,均勻塗布兩(liang) 遍水性聚氨酯罩麵,可提高地麵的耐磨性和耐刮擦性,增強地麵易清潔性,提高地坪使用壽命。

從(cong) 基層處理到罩麵工序,無機自流平砂漿的五步施工流程並不複雜,然而“看似簡單,實則精細”,掌握標準流程中需要留意的相關(guan) 工藝要點,才能將其平整、美觀的特點真正展現出來。
