保利天匯,“天”字係城市藏品級著作之一,本項目一經啟動就在當地引起了頗具規模的關(guan) 注。七彩建設作為(wei) 天津保利的重要合作夥(huo) 伴,在過去5年的深度合作中,雙方共同攜手為(wei) 城市築建起一個(ge) 又一個(ge) 的經典工程。從(cong) 2018年保利天匯售樓處,到19年保利天匯-匯寧苑,再到20年即將開啟的保利天匯-匯豐(feng) 苑,我們(men) 與(yu) 保利一起,以寧河未來城市生活全新樣本的姿態,重新改寫(xie) 寧河城市格局。

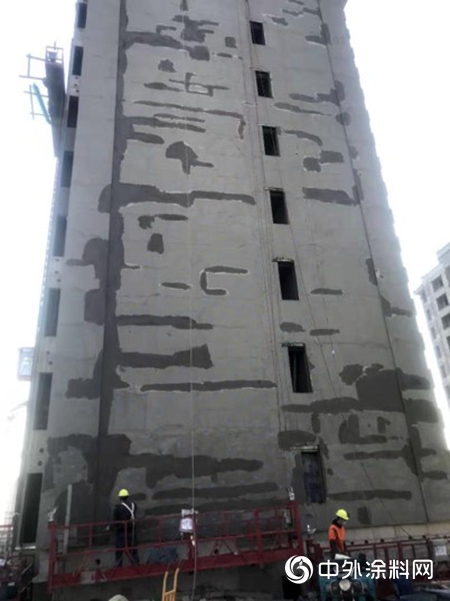

匯寧苑項目現場共計18個(ge) 樓,建築外牆保溫工程量約100000㎡,外牆保溫係統包含石墨模塑板薄抹灰外牆外保溫係統和岩棉板壓網雙網構造外牆外保溫係統,該項目最大的特點就是:短、平、快。
1、項目工期緊,任務繁重。進場施工初期,就有15棟樓同時施工,七彩建設北京分公司項目部團結一致,與(yu) 工隊、吊籃公司共同努力,在一個(ge) 半月的時間裏,完成了除外掛電梯口處以外其他部位的所有施工。
2、項目進場施工之前,土方施工單位已進場回土,對混凝土地麵進行破路回填。現場材料運輸、儲(chu) 存都有存在較大難題,工隊不辭辛苦與(yu) 項目部一同克服困難,解決(jue) 了項目內(nei) 超定額、長距離、複雜路況運輸等重重阻礙,在最短的時間內(nei) 圓滿完成了項目施工。
3、由於(yu) 同時施工的樓座較多,工人數量最多達到了328人,吊籃數量達到220台,對施工管理要求極高。麵對巨大的管理壓力,項目部在保證施工進度的前提下,積極引導工隊之間的溝通交流,確保了現場諸多設備的順暢運行,使外牆保溫工程的施工進度循序漸進,工程管理有章可循。付出終獲回報,雨後終見彩虹,項目最終在保利第三方飛檢中取得了優(you) 異的成績。

在開工之前,項目部將所有進場資料進行了全麵細致的準備和整理,並積極配合項目部完成進場手續。為(wei) 了順利通過質監站、甲方、總包、監理的各項檢查,項目部人員做到了將各項規章製度、管理流程爛熟於(yu) 心,確保了在進場施工之後,方向明確,井井有條,避免“無頭蒼蠅亂(luan) 轉”的情況發生。
工程本是戰場,我們(men) 七彩建設從(cong) 不打無準備之仗。施工中,現場同時組織起7支保溫隊伍,向甲方展示出七彩建設的可靠實力。

老話都說巧婦難為(wei) 無米之炊,因為(wei) 項目勞動力眾(zhong) 多,材料消耗大,材料采購的及時與(yu) 否,決(jue) 定著工程是否能順利展開。在七彩建設總公司材料采購中心的大力支持下,最多一天可到場480m³岩棉板。憑借如此高效的采購,項目施工的整個(ge) 過程中,沒有一次出現因為(wei) 材料供應不足而停工的問題。前方戰事吃緊,後方七彩總公司為(wei) 我們(men) 備足糧草,為(wei) 我們(men) 打贏這場仗奠定堅實基礎。

項目在最短的時間內(nei) 以優(you) 異質量完成施工,體(ti) 現出了七彩建設項目管理人員的團結一致,也充分展示出七彩北京分公司項目部人員心中的責任與(yu) 擔當。

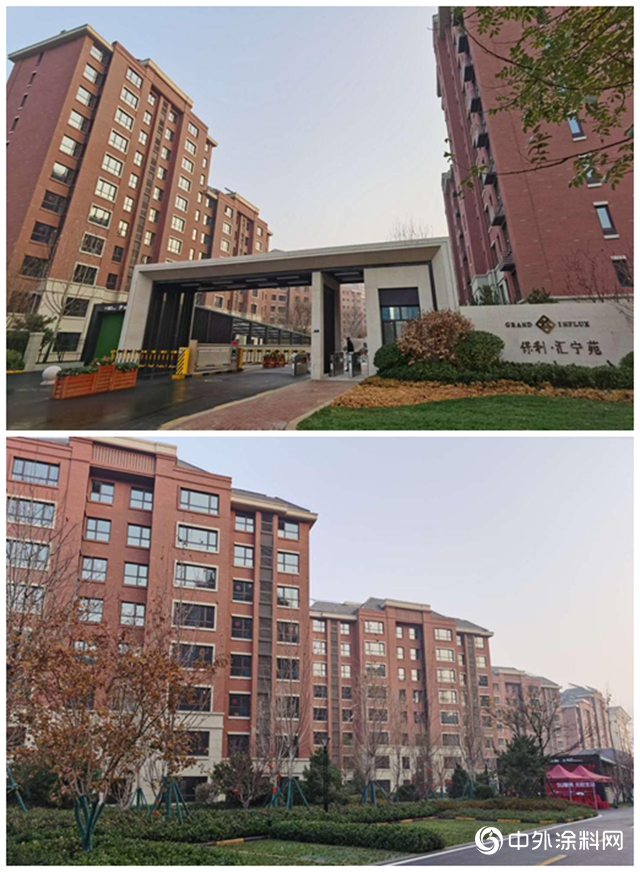

合作至今,七彩建設與(yu) 天津保利建立起了牢靠的信任關(guan) 係。在匯寧苑項目中,七彩建設再次向保利集團展現出了強大的實力。在接下來的合作中,我們(men) 也將繼續保持一貫的優(you) 良作風和優(you) 秀品質,讓甲方看到一個(ge) 值得信賴的外牆工程係統服務商——七彩建設。
來源:七彩建設
